粵港澳大灣區首個變速抽水蓄能工程地下洞室群全面貫通

2026年02月06日 來源:南方+

[ ]

  2月3日,粵港澳大灣區首個變速抽水蓄能工程——廣東肇慶浪江抽水蓄能電站總長超19公里的地下洞室群全面開挖完成,推進電站建設取得里程碑進展,為大型國產變速抽水蓄能機組的工程應用創造有利條件。

  隨著“肇慶一號”全斷面硬巖隧道掘進機的刀盤剝落最后一層巖石,長5051米、直徑3.5米的自流排水洞實現精準貫通,給周期超49個月的電站地下洞室群開挖畫上了圓滿的句號。

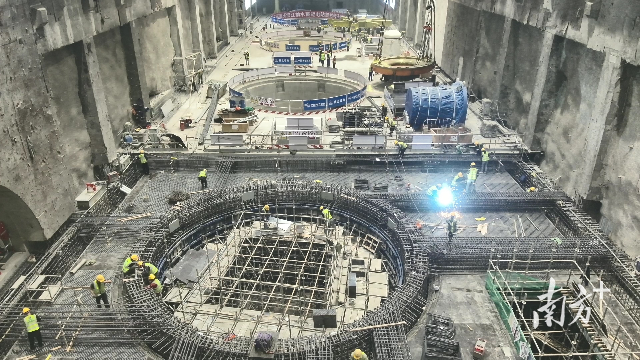

廣東肇慶浪江抽水蓄能電站總長超19公里的地下洞室群全面開挖完成

  抽水蓄能電站由上水庫、下水庫和輸水發電系統組成,電力系統負荷低谷時利用輸水發電系統將下水庫的水抽至上水庫儲能,負荷高峰時利用該系統把上水庫的水放到下水庫發電。地下洞室群是輸水發電系統的核心組成部分,為清潔水能和綠色電能的高效轉換提供關鍵支撐。

  與常規安裝定速機組的抽蓄工程不同,肇慶浪江抽蓄電站作為我國能源領域首臺(套)重大技術裝備的依托工程,將安裝首臺國產300兆瓦級變速抽水蓄能機組成套設備,對地下洞室群的結構和性能也要求更高。以連接機組和變壓器的通道“母線洞”為例,由于變速機組原理更加復雜,電氣安裝連線更多,原本一層的洞室需改變為兩層,洞室體積也是常規機組洞室的2.5倍。

  肇慶浪江抽蓄電站地下洞室群有功能各司其職的洞室32個,洞挖工程量和總長度分別達到137.5萬立方米和19.1公里,具有布置密集、多洞并列、上下重疊、交叉交匯等施工難點。“為了統籌好洞室群開挖的安全、質量和進度,我們在施工過程中探索應用了一批新方案、新裝備和新技術,形成我國抽水蓄能領域多個地下洞室機械化、智能化開挖的新場景,多項技術填補空白。”南方電網儲能公司肇慶浪江抽蓄項目部總經理鄭智表示。

  新開挖完成的自流排水洞,是整個地下洞室群最長的施工洞,承擔著電站排泄地下積水、保障廠房安全的重要功能。2025年2月,一款取名“肇慶一號”的全斷面硬巖隧道掘進機始發進洞作業,實現這種代表世界最先進隧道施工水平的裝備在粵港澳大灣區的首次應用。與在公路、地鐵等領域應用的同類裝備不同,重約220噸、長約52米的“肇慶一號”屬抽水蓄能工程地下洞室的“定制款”,專門滿足抽蓄工程小洞徑、長距離、復雜地質條件的開挖需求。裝備應用后,開挖的掘進效率達到傳統人工鉆爆法的3倍以上,大幅減少施工人數。“我們即將對完成施工的‘肇慶一號’進行拆解,運輸至其他在建抽蓄工程‘更名組裝上崗’,復制擴大機械化施工的經驗實效。”南方電網儲能公司肇慶浪江抽蓄項目部工程師黃鶴程告訴記者。

  在2025年6月竣工的引水豎井開挖過程中,建設者們更是投入了匠心和巧思。作為電站上水庫和地下廠房之間的垂直輸水通道,該井高達536米,相當于180層居民樓的高度,為當時我國水電領域最深的大直徑豎井。“我們創新將75米高的調壓井與461米高的豎井同軸結合布置,采用國內首創的正反井結合法進行分段開挖支護,成套運用首次研發應用的機械化裝備,綜合效率較傳統模式提高約60%。”南方電網儲能公司肇慶浪江抽蓄項目部副總經理宿生介紹。目前,該井的施工實踐已形成專利成果5項。

  位于地下百米深處的廠房,是整個工程的“心臟”,將安裝4臺30萬千瓦抽蓄機組。2024年7月,歷經19個月的施工后,這座體積與108個標準游泳池相當的“巨型地宮”高質量開挖完成,推進工程建設進入機電安裝階段。“我們通過對爆破、支護、混凝土澆筑等關鍵流程的技術參數和作業指標進行嚴格管控,施工優良率高達96%,達到國內領先水平。”南方電網儲能股份有限公司肇慶浪江抽蓄項目部工程管理專責張軒介紹。

  春節臨近,1500多名施工人員仍然在電站工地堅守奮斗,傳出首臺機組轉子順利吊裝、全部機組結構混凝土澆筑完成等一個個“捷報”,項目建設“進度條”加快刷新。

  據了解,肇慶浪江抽蓄電站總投資約86億元,預計2026年底前首批機組投產,2027年上半年全面建成。“電站投產后,每年可消納清潔能源21.6億千瓦時,相當于98萬居民用戶一年的用電需求,將加快推動大灣區經濟社會發展全面綠色轉型。”鄭智說道。

  (記者 劉倩)
